In kaum einem Bauprojekt bleibt die Ausführung vollständig mängelfrei. Entscheidend ist dabei weniger, ob Mängel auftreten, sondern wie strukturiert mit ihnen umgegangen wird. Eine Untersuchung zeigt, dass selbst bei der Abnahme am Ende des Projekts im Durchschnitt noch rund 22 relevante Mängel pro Bauvorhaben festgestellt werden. Die tatsächlich im Projektverlauf auftretende Zahl an Abweichungen, Korrekturen und offenen Punkten dürfte in der Praxis nochmal deutlich höher liegen.
Konflikte entstehen dabei selten durch den einzelnen Mangel selbst. Sie entstehen, wenn Dokumentation unvollständig ist, Zuständigkeiten unklar bleiben oder Fristen nicht konsequent nachverfolgt werden. Was als technisches Detail beginnt, entwickelt sich in solchen Fällen rasch zu einer rechtlichen und wirtschaftlichen Auseinandersetzung mit weitreichenden Folgen für alle Projektbeteiligten.
Für Architekten und Planungsverantwortliche ist Mängelmanagement deshalb weit mehr als ein Instrument der Qualitätssicherung. Es ist ein zentraler Bestandteil der Projektsteuerung (siehe dazu unser Artikel zu Projektsteuerung im Bau), der Koordination zwischen Gewerken und der rechtssicheren Nachweisführung über die gesamte Projektdauer hinweg.
Dieser Artikel zeigt, wie ein belastbarer Mangelprozess aufgebaut ist, welche Rollen und Verantwortlichkeiten dabei eine Schlüsselrolle spielen und worauf es bei einer nachvollziehbaren Dokumentation in der Praxis tatsächlich ankommt.
Mängelmanagement im Bau ist der strukturierte Prozess zur Erfassung, Zuweisung, Nachverfolgung und Dokumentation von Baumängeln. Ziel ist es, Verantwortlichkeiten zu klären, Fristen einzuhalten und rechtssichere Nachweise über alle Projektphasen hinweg zu gewährleisten.
In der Praxis bedeutet das mehr als die Behebung einzelner Fehler. Ein funktionierendes Mängelmanagement verbindet technische Bewertung, organisatorische Koordination und rechtssichere Nachweisführung über alle Projektphasen hinweg – von der Ausführung bis zur Gewährleistungszeit.
Besonders im DACH-Raum ist dieser Nachweischarakter entscheidend. Wer im Streitfall keine lückenlose Dokumentation vorlegen kann, hat ein strukturelles Problem, unabhängig davon, ob der Mangel tatsächlich besteht oder nicht.

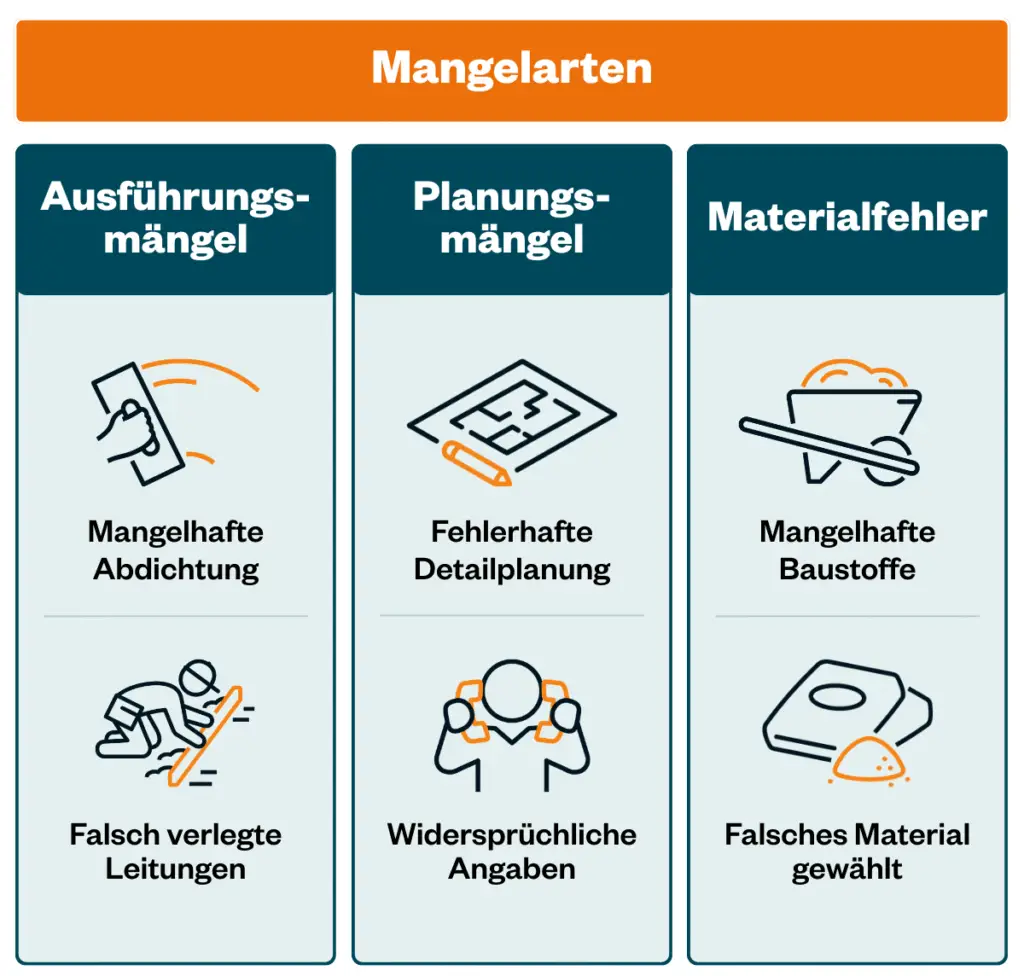

In der Praxis werden Baumängel üblicherweise in drei Kategorien unterschieden:
Die Unterscheidung ist nicht nur fachlich relevant, sie bestimmt auch, wer haftet und wer zur Behebung verpflichtet ist.

Ein Mangel, der rechtzeitig erfasst, klar zugewiesen und zügig behoben wird, ist selten ein Problem. Zum Konflikt wird er dann, wenn die Kette an einer Stelle reißt. Das passiert leider häufiger, als es sein müsste.
Die typischen Ursachen sind bekannt, werden aber strukturell oft unterschätzt:
Diese Faktoren verstärken sich gegenseitig. Ein Bauprojekt mit durchschnittlich über 20 dokumentierten Mängeln kann diese Komplexität nicht informell bewältigen. Es ist klar: Ohne Struktur entstehen blinde Flecken, die später teuer werden.

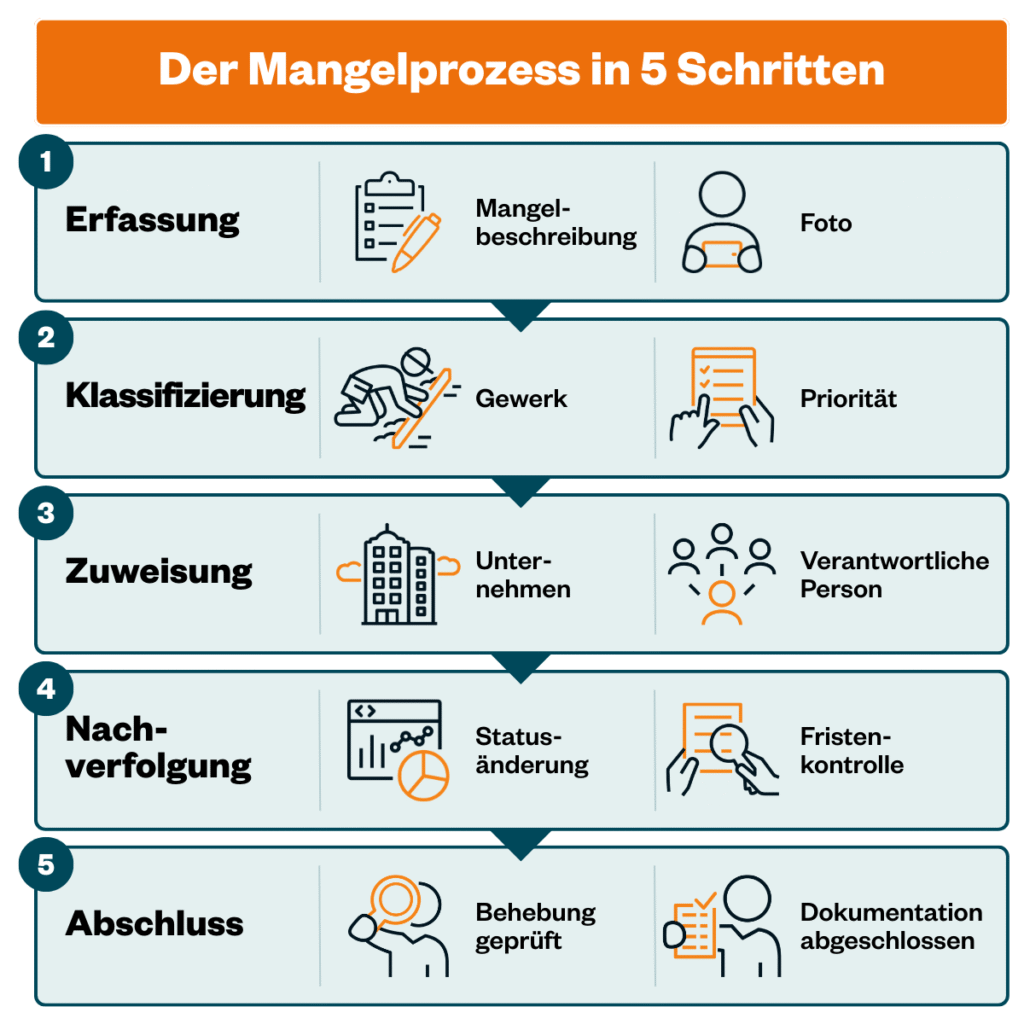

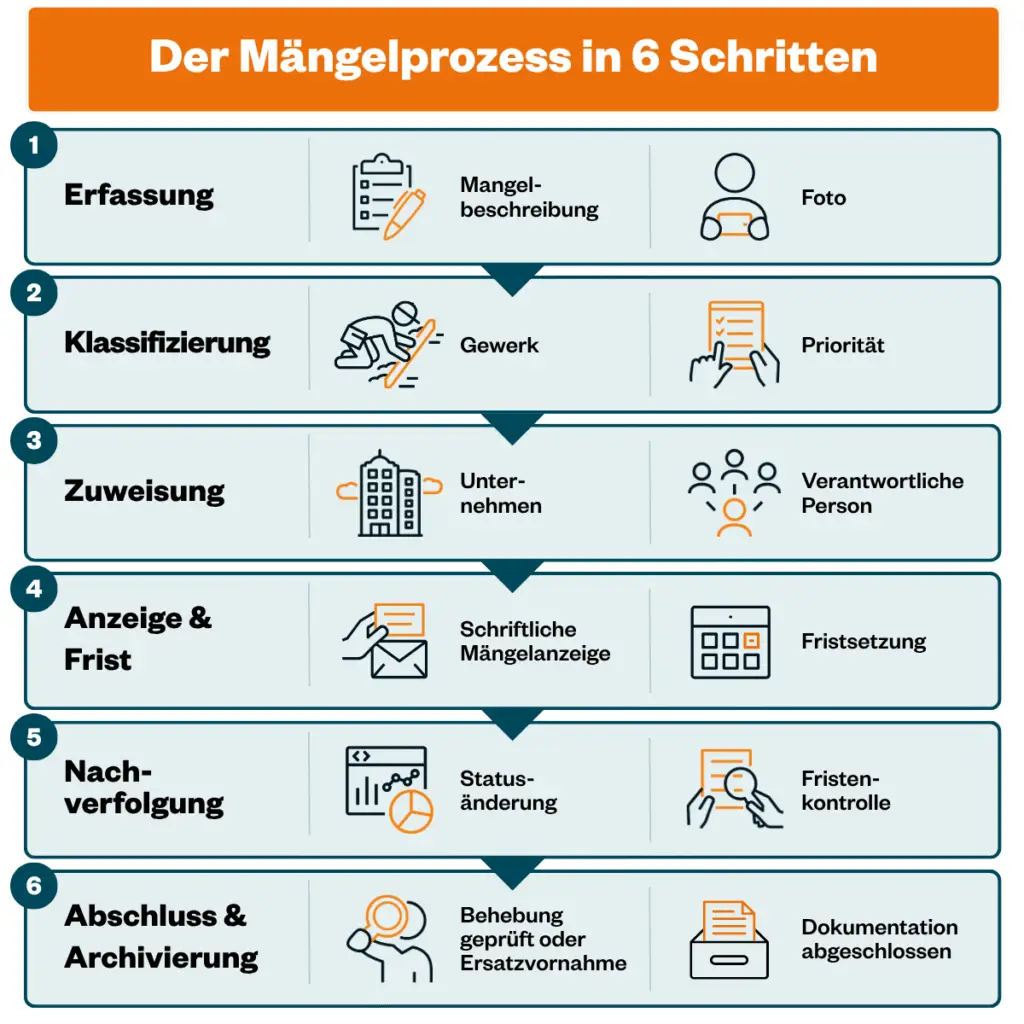

Ein belastbarer Mängelprozess folgt einer klaren Schrittlogik. Entscheidend ist, dass die Phasen konsequent eingehalten, eindeutig zugewiesen und lückenlos dokumentiert werden.

Wer diesen Schritt konsequent macht, schliesst nicht nur einzelne Fälle ab, sondern schafft eine Grundlage, um bei zukünftigen Projekten schneller und besser zu reagieren.
Das Mängelprotokoll ist das Herzstück im gesamten Mangelprozess. Es hilft im Alltag, den Überblick zu behalten und alle Themen sauber zu steuern. Gleichzeitig ist es im Ernstfall der entscheidende Nachweis gegenüber Unternehmern, Versicherungen oder auch vor Gericht.
Ein belastbares Mängelprotokoll enthält mindestens:
Eine einheitliche Statuslogik ist einer der am meisten unterschätzen Faktoren im Mängelmanagement. Wenn „offen", „gemeldet", „in Arbeit" und „erledigt" projektübergreifend unterschiedlich interpretiert werden, ist ein sinnvolles Reporting nicht möglich.
Empfehlenswert ist eine schlanke, klar definierte Statusstruktur. Etwa: Erfasst → Zugewiesen → In Bearbeitung → Zur Abnahme → Abgeschlossen / Abgelehnt. Jeder Status sollte eine definierte Aktion und eine verantwortliche Rolle haben.
Wenn Mängel nach Priorität eingeordnet werden, zum Beispiel kritisch, wesentlich oder geringfügig, lässt sich deutlich besser entscheiden, wo zuerst gehandelt werden muss. So können Ressourcen gezielt eingesetzt werden und Eskalationen passieren nicht aus dem Bauch heraus, sondern auf einer klaren Grundlage.
Die Frage der Verantwortung ist im Bauprojekt selten einfach zu beantworten. Das ist ein Problem, denn oft sind mehrere Parteien am Werk, Leistungen überschneiden sich, und Zuständigkeiten sind nicht immer vertraglich trennscharf geregelt. Im Konfliktfall wird diese Unklarheit rasch zum zentralen Streitpunkt.
Grundsätzlich gilt: Wer eine Leistung erbringt, haftet für deren mangelfreie Ausführung. Der ausführende Unternehmer ist verantwortlich für die Umsetzung nach Vertrag, anerkannten Regeln der Technik und den geltenden Normen. Weicht die Ausführung davon ab, liegt ein Ausführungsmangel vor. Dies ist unabhängig davon, ob der Mangel sofort sichtbar ist oder erst Jahre später zutage tritt.
Komplizierter wird es bei Planungsmängeln. Hier liegt die Verantwortung beim planenden Büro – also in vielen Fällen beim Architekten. Fehlerhafte Detailplanung, unvollständige Ausschreibungsunterlagen oder widersprüchliche Vorgaben können sich in der Ausführung fortsetzen und zu weitreichenden Folgemängeln führen.
Gerade bei Mängeln zeigt sich, wie anspruchsvoll die Rolle von Architekten im Alltag wirklich ist: Sie müssen gleichzeitig fachlich beurteilen, koordinieren und alles sauber dokumentieren.
Im DACH-Raum kommt noch eine Besonderheit dazu: Architekten sind nicht nur für die Planung verantwortlich, sondern übernehmen meist auch die Bauüberwachung. Diese Kombination bringt viel Verantwortung mit sich. Wer die Ausführung begleitet, muss Mängel erkennen und festhalten.
Konkret heisst das: regelmässig prüfen, Abweichungen dokumentieren, Nachbesserungen anstossen und so lange dranbleiben, bis alles erledigt ist. Passiert das nicht strukturiert, kann schnell der Vorwurf entstehen, die Aufsichtspflicht nicht erfüllt zu haben.
Es geht dabei nicht darum, jeden einzelnen Handgriff zu kontrollieren. Entscheidend ist, dass es einen klaren, nachvollziehbaren Prozess gibt. Das hilft nicht nur im Alltag, sondern schützt im Zweifel auch vor unangenehmen Diskussionen.
In Projekten mit mehreren Nachunternehmern vervielfacht sich die Komplexität der Verantwortungszuweisung. Welches Gewerk hat welche Leistung erbracht? Wer hat zugearbeitet? Wer hat übernommen? Wer hat koordiniert?
Ohne klare Dokumentation der Zuweisungen und Ausführungsverantwortlichkeiten ist eine belastbare Nachunternehmersteuerung im Mängelfall kaum möglich. Die Erfahrung zeigt: Je mehr einzelne Beteiligte und Schritte es gibt, desto wichtiger ist es, die Infos direkt im Prozess sauber festzuhalten, statt alles erst im Nachhinein zusammenzusuchen.
Dokumentation ist im Mängelmanagement die eigentliche Substanz des Prozesses. Was nicht dokumentiert ist, ist im Streitfall nicht passiert. Diese Logik zieht sich durch alle Phasen des Bauprojekts. In der Gewährleistungsphase ist es besonders folgenreich.
Eine rechtssichere Mängeldokumentation erfüllt drei Grundanforderungen: Sie ist vollständig, nachvollziehbar und unveränderlich. Das bedeutet, dass alle relevanten Informationen erfasst sind, der Entstehungszusammenhang rekonstruierbar ist, und der Dokumentationsverlauf sich nicht im Nachhinein unbemerkt verändern lässt.
Mit Vollständigkeit ist mehr als ein Foto gemeint. Es muss Datum, Ortsangabe, Zuordnung zu Gewerk und Verantwortlichkeit enthalten. Sonst ist es im Streitfall kaum verwertbar. Erst aller relevanten Angaben zusammen ergeben ein belastbares Dokument.
Wenn ein Unbeteiligter den Mangel anhand der Dokumentation verstehen, einordnen und beurteilen kann, dann ist die Nachvollziehbarkeit gewährleistet. Fachbegriffe sind können verwendet werden, aber die Beschreibung muss präzise und eindeutig sein, und somit nicht interpretationsoffen.
Unveränderlichkeit ist im digitalen Zeitalter selbstverständlich hochrelevant. Ein Audit Trail muss jeden Statuswechsel, jede Änderung und jeden Kommentar mit Zeitstempel und Nutzerkennung festhalten. Damit sind alle Beteiligten geschützt, nicht nur der Bauherr.
Die Qualität der Dokumentation ist umso besser, je mehr Informationen grad direkt auf der Baustelle erfasst werden. Mängel erst Stunden später ins System übertragen, macht den Prozess fehleranfälliger und die Dokumentation im Zweifel angreifbarer.
Mobile Erfassung vor Ort, idealerweise mit GPS-Verortung und direkter Fotointegration, ermöglichen es, dieses Risiko erheblich zu reduzieren. Wichtig ist dabei: Das System muss auch offline funktionieren, da Baustellen nicht immer zuverlässige Netzabdeckung bieten. Daten, die erst bei der nächsten Verbindung synchronisiert werden, sind besser als gar keine Daten.
Eine Mängelerfassung ohne Fristsetzung ist unvollständig. Die gesetzte Frist ist nicht nur eine organisatorische Maßnahme, sie ist Voraussetzung dafür, dass im Verzugsfall rechtliche Konsequenzen greifen können. Datum, Fristlänge und die verantwortliche Partei gehören deshalb zwingend in jede Mangelerfassung.
Spätestens mit der Abnahme verändert sich die rechtliche Perspektive auf Baumängel grundlegend. Was zuvor Teil der laufenden Qualitätssicherung war, wird nun zur Frage der Beweisführung. Für Architekten, Bauleitende und Auftraggeber ist dieser Übergang einer der kritischsten Punkte im gesamten Projektverlauf.
Mit der Abnahme geht die Beweislast für Mängel in der Regel vom Auftragnehmer auf den Auftraggeber über. Das bedeutet: Mängel, die erst nach der Abnahme geltend gemacht werden, müssen nachweisbar sein. Dokumentation wird damit von einem organisatorischen Instrument zu einer rechtlichen Grundlage.
Besonders relevant ist der Umgang mit bekannten Mängeln zum Zeitpunkt der Abnahme. Werden diese nicht ausdrücklich und nachvollziehbar vorbehalten, können sie unter Umständen später nicht mehr geltend gemacht werden. Eine sorgfältig vorbereitete Abnahme – inklusive strukturierter Mängelliste und klarer Protokollierung – ist daher eine zentrale Schutzmaßnahme im Bauprojekt.
Die Gewährleistungsfristen unterscheiden sich in den drei DACH-Ländern wie folgt:
| Land | Regelwerk | Typische Gewährleistungsfrist |
|---|---|---|
| Deutschland | BGB / VOB | 4 Jahre (VOB) / 5 Jahre (BGB) |
| Schweiz | SIA 118 | 2 Jahre Rügefrist für erkennbare Mängel |
| Österreich | ÖNORM B 2110 | 3 Jahre |
Gewährleistungsfristen unterscheiden sich im DACH-Raum je nach angewendetem Regelwerk.
Diese Fristen beginnen mit der Abnahme des Bauwerks. Das heisst, dass Mängel, die innerhalb dieses Zeitraums auftreten, dokumentiert, angezeigt und nachverfolgt werden müssen. Maßgeblich sind dabei stets die konkreten vertraglichen Vereinbarungen sowie das anwendbare Recht im Einzelfall.
In Auseinandersetzungen über Baumängel entscheidet selten allein die fachliche Bewertung. Ausschlaggebend ist vielmehr, ob der Mangel nachvollziehbar dokumentiert wurde und die einzelnen Schritte der Mängelbehandlung belegt werden können.
Ein lückenloser Audit Trail – also die nachvollziehbare Dokumentation, wer wann welchen Mangel erfasst, zugewiesen, bearbeitet und abgeschlossen hat – schafft hier die notwendige Transparenz. Gerade in der Gewährleistungsphase, wenn Projektteams längst neu disponiert sind, wird die Qualität der Dokumentation zum entscheidenden Faktor für die Durchsetzung oder Abwehr von Ansprüchen.
Strukturiertes Mängelmanagement ist damit nicht nur eine Frage der Projektorganisation, sondern ein zentraler Bestandteil des rechtlichen Risikomanagements im Bauwesen.
Digitale Werkzeuge können den Mangelprozess erheblich effizienter machen. Sie lösen aber keine Prozessprobleme, die vorher nicht adressiert wurden. Ein schlecht definierter Mangelprozess wird durch Software nicht besser. Er wird schneller und die Fehler werden konsequenter reproduziert.
Die Reihenfolge zählt deshalb: Erst Prozess klären, Rollen definieren, Statuslogik festlegen. Dann das passende Werkzeug wählen. In grösseren oder gewerkeübergreifenden Projekten ist eine digitale Unterstützung dabei faktisch kaum noch vermeidbar, wenn Mängel transparent nachverfolgt und belastbar dokumentiert werden sollen.
| Funktion | Typische Umsetzung im Projekt | Nutzen im Mängelmanagement |
|---|---|---|
| Mobile Mangelerfassung | Erfassung von Mängeln direkt auf der Baustelle mit Foto, Standort und Beschreibung | Reduktion von Informationsverlust und schnellere Reaktionszeiten |
| Klare Zuweisung | Zuordnung von Mängeln zu Unternehmen oder verantwortlichen Personen | Transparente Verantwortlichkeiten und weniger Abstimmungsaufwand |
| Status-Tracking | Nachverfolgung offener Mängel mit Status wie offen, in Bearbeitung oder erledigt | Bessere Steuerbarkeit von Qualität und Terminen im Projekt |
| Fristenmanagement | Überwachung von Nachbesserungsfristen und Gewährleistungszeiträumen | Reduktion von Haftungsrisiken und bessere Nachweisführung |
| Audit Trail | Lückenlose Dokumentation aller Änderungen und Prozessschritte | Rechtssichere Dokumentation im Streitfall |
Digitale Werkzeuge unterstützen eine strukturierte Steuerung von Mängelprozessen im Bauprojekt.
Nicht jede Lösung, die Mängel erfassen kann, ist für professionelle Bauvorhaben geeignet. Entscheidend ist weniger die einzelne Funktion als die Fähigkeit, den gesamten Mangelprozess strukturiert abzubilden – von der Erfassung über die Zuweisung bis zur nachvollziehbaren Dokumentation.
Gerade auf komplexen Baustellen zeigt sich schnell, ob ein System lediglich Informationen sammelt oder tatsächlich zur Steuerung von Qualität, Terminen und Verantwortlichkeiten beiträgt. Lösungen, die Statuslogik, Fristenüberwachung und eine lückenlose Nachweisführung unterstützen, schaffen hier einen messbaren Mehrwert für Projektleitung und Bauherrschaft.
Ein Mängelmanagementsystem, das isoliert arbeitet, erzeugt Medienbrüche. Pläne, Modelle, Verträge und Mängelprotokolle sollten in einer gemeinsamen Datenumgebung zusammengeführt werden. Im DACH-Raum setzt sich dafür zunehmend das Konzept des Common Data Environment durch. Damit ist jene zentrale Plattform gemeint, auf der alle projektrelevanten Informationen versioniert und zugänglich abgelegt sind.
Die Datenqualität entscheidet dabei über den Nutzen: Wenn Mängel uneinheitlich beschrieben, Gewerke unterschiedlich benannt oder Verantwortlichkeiten inkonsistent zugewiesen werden, lassen sich Auswertungen kaum sinnvoll erstellen. Standardisierte Eingabemasken, kontrollierte Vokabulare und klare Pflichtfelder sind deshalb keine technischen Details – sie sind Teil der Prozessgestaltung.
Wie eine solche gemeinsame Datenumgebung aufgebaut wird und welche Anforderungen sie erfüllen sollte, beschreibt der Bau-Insights-Artikel zum [Common Data Environment (CDE)] ausführlicher. Den weiteren Kontext zur digitalen Transformation im Bauwesen liefert der Überblicksartikel zur [Digitalisierung im Bauwesen].
Mängelmanagement im Bau ist ein zentraler Bestandteil der Projektverantwortung mit direkten Auswirkungen auf Haftung, Kosten und Vertrauen zwischen allen Beteiligten.
Die häufigsten Probleme entstehen in der Praxis nicht durch den Mangel selbst, sondern durch das, was danach fehlt: eine vollständige Dokumentation, klare Zuständigkeiten, konsequente Nachverfolgung. Wer diese drei Elemente strukturiert aufgesetzt hat, ist gut gewappnet und vorbereitet für einen möglichen Streitfall.
Architekten und Planer tragen dabei eine besondere Rolle. Sie sind einerseits fachliche Instanz. Darüber hinaus sind sie auch Koordinations- und Nachweisverantwortliche über die Ausführungsphase hinaus bis in die Gewährleistungszeit.
Digitale Tools können diesen Prozess spürbar entlasten. Sie setzen aber voraus, was kein Tool ersetzen kann: einen durchdachten Prozess, definierte Rollen und den Willen zur konsequenten Dokumentation.
In der Praxis sind Sicherheitseinbehalte von 5 Prozent der Abrechnungssumme üblich – häufig für die Dauer der Gewährleistungsfrist. Die genaue Höhe und Dauer hängt von den vertraglichen Vereinbarungen ab. Nach VOB/B kann der Auftragnehmer den Einbehalt in der Regel durch eine Bürgschaft ablösen. Für verbindliche Angaben im Einzelfall empfiehlt sich rechtliche Beratung.
Die wirksamste Prävention ist eine lückenlose Dokumentation von Beginn an, kombiniert mit klaren Zuständigkeiten und einer konsequenten Fristsetzung. Viele Auseinandersetzungen entstehen nicht, weil ein Mangel vorliegt, sondern weil unklar ist, wer ihn wann kannte, wer zuständig war und ob die Behebung tatsächlich stattgefunden hat. Wer diese Fragen vorab strukturell beantwortet, reduziert das Konfliktpotenzial erheblich.
Eine Mängelanzeige ist die formelle Mitteilung, dass eine Leistung nicht vertragsgemäß erbracht wurde. Sie sollte schriftlich, präzise beschrieben und mit einer angemessenen Frist zur Nachbesserung verbunden sein. Der Zeitpunkt ist entscheidend: Zu späte Anzeigen können Fristen- und Haftungsfragen aufwerfen, insbesondere im Zusammenhang mit der Abnahme.
Eine Punch List ist eine strukturierte Liste offener Mängel und ausstehender Leistungen vor der finalen Abnahme. Der Begriff stammt aus dem angelsächsischen Bauwesen und bezeichnet eine strukturierte Liste offener Mängel und ausstehender Leistungen, die vor der finalen Abnahme abgearbeitet werden müssen. Im deutschsprachigen Raum entspricht das funktional dem Mängelprotokoll zur Abnahme. Punch Lists werden zunehmend auch im DACH-Raum verwendet, insbesondere bei international geprägten Projekten oder wenn digitale Tools mit angelsächsischem Ursprung eingesetzt werden.
Die Abnahme markiert den Beginn der Gewährleistungsfrist und verschiebt die Beweislast für Mängel. Die Abnahme markiert den Beginn der Gewährleistungsfrist und ist damit der rechtliche Ausgangspunkt für alle späteren Mängelansprüche. Mängel, die bei der Abnahme bekannt sind und nicht ausdrücklich vorbehalten werden, können unter Umständen später nicht mehr geltend gemacht werden. Eine sorgfältig vorbereitete und dokumentierte Abnahme ist deshalb eine der wichtigsten Schutzmaßnahmen im gesamten Bauprozess.
