Kein Bauprojekt bleibt vollständig ohne Mängel. Das wissen alle, die regelmässig auf Baustellen arbeiten, und trotzdem wird die Dokumentation immer wieder auf das Nötigste reduziert. Manchmal aus Zeitdruck, manchmal aus Gewohnheit, manchmal weil die Konsequenzen erst viel später sichtbar werden. Oft dann, wenn es zu spät ist. Dieser Artikel zeigt auf, wie du Mängel so dokumentierst, dass sie auch im Ernstfall nachvollziehbar und rechtlich belastbar sind.
Ein Mangel wird entdeckt, jemand macht ein Foto, schickt es per WhatsApp weiter. Jemand anderes erledigt es. Monate später, wenn ein Nachunternehmer die Verantwortung abstreitet oder unklar ist, welcher Planstand bei der Ausführung gültig war, zeigt sich, was diese Aufzeichnung tatsächlich wert ist.
Klar ist: Erfassen und Dokumentieren sind nicht dasselbe. Wer einen Mangel wahrnimmt und fotografiert, hat ihn erfasst. Wer ihn mit Ort, Zeitpunkt, Gewerk, Zuständigkeit und Frist festhält, hat ihn dokumentiert. Nur das zweite ist im Streitfall verwertbar. Dieser Unterschied ist im Baualltag folgenreicher, als er auf den ersten Blick wirkt.
Für Architekten und Bauleiter gilt das im Speziellen. Sie tragen die fachliche Verantwortung für die Ausführungsqualität und sind gleichzeitig Nachweisverantwortliche gegenüber Bauherrschaft, Behörden und im Konfliktfall gegenüber Gerichten. Und was nicht dokumentiert ist, hat rechtlich oft nicht stattgefunden.
Konflikte entstehen dabei selten durch den Mangel selbst. Lückenhafte Unterlagen, ungeklärte Zuständigkeiten, Fristen, die niemand nachverfolgt: Das sind die eigentlichen Ursachen. Was als kleines handwerkliches Problem beginnt, kann sich zu einer ernsthaften rechtlichen und wirtschaftlichen Auseinandersetzung entwickeln, die weit über den ursprünglichen Mangel hinausgeht.

Ein vollständiger Mangelprozess umfasst sechs Schritte: Erfassen und sichern, Qualifizieren und zuordnen, Anzeigen mit Fristsetzung, Nachbesserung steuern, Behebung kontrollieren und abschliessend archivieren. Jeder Schritt braucht eine verantwortliche Person und einen definierten Status, weil sonst Mängel zwischen den Schritten versanden.
Zwei Punkte, die den gesamten Prozess prägen: Erstens ist die Abnahme die rechtliche Scharnierstelle. Vor der Abnahme läuft der Erfüllungsanspruch, danach greifen die Gewährleistungsrechte. Die Beweislast verschiebt sich. Zweitens ist die Fristsetzung in Schritt 3 die rechtliche Voraussetzung dafür, dass im Verzugsfall überhaupt Konsequenzen greifen können.
Den vollständigen Prozess mit allen Schritten, typischen Fehlern und DACH-spezifischen Hinweisen beschreibt unser Artikel zum Mängelmanagement im Bau ausführlicher.
Mängel richtig dokumentieren
Diese Checkliste zeigt dir, welche Angaben bei der Mängeldokumentation entscheidend sind. Kompakt aufgebaut und direkt auf der Baustelle einsetzbar.
«Rechtssicher» ist ein Begriff, der im Baualltag oft verwendet, aber selten erklärt wird. Was er bedeutet, zeigt sich meistens erst dann, wenn eine Dokumentation vor Gericht oder gegenüber einer Versicherung standhalten muss. Eine Dokumentation ist dann rechtssicher, wenn eine unbeteiligte Person, die das Projekt nicht kennt, allein anhand der Unterlagen verstehen kann, was wann wo festgestellt wurde, wer zuständig war und was dagegen unternommen wurde. Gelingt das nicht, gibt es ein strukturelles Problem, unabhängig davon, ob der Mangel tatsächlich besteht oder nicht.
Drei Grundanforderungen ziehen sich durch alle Phasen des Bauprojekts. In der Gewährleistungsphase werden sie besonders folgenreich.
Vollständigkeit heisst, dass alle wesentlichen Informationen zu einem Mangel erfasst sind: Ort, Beschreibung, Zuständigkeit, Frist, Status, Behebungsnachweis. Was fehlt, darf nicht im Nachhinein ergänzt werden. Sonst fällt es auf und wirft Fragen auf. Besonders heikel ist es im Fall einer Sofortsanierung, bevor die Dokumentation abgeschlossen ist. Hier empfiehlt sich in Deutschland das selbständige Beweisverfahren, in der Schweiz die vorsorgliche Beweisführung, um den Zustand gerichtsverwertbar zu sichern, bevor er sich durch die Sanierung verändert.
Nachvollziehbarkeit bedeutet, dass rekonstruierbar ist, wie ein Mangel entstanden ist: Wer hat ihn festgestellt? Auf welcher Grundlage wurde die Zuständigkeit zugewiesen? Welche Massnahmen wurden angeordnet? Diese Fragen müssen mit der Dokumentation beantwortet werden können.
Unveränderlichkeit ist gerade im digitalen Kontext relevant. Ein Audit Trail, bei dem jeder Statuswechsel, jede Änderung und jeder Kommentar mit Zeitstempel und Nutzerkennung festgehalten worden ist, schützt alle Beteiligten und belegt, dass die Dokumentation nicht manipuliert wurde.
Selbst in Projekten mit einer funktionierenden Mängelerfassung gibt es oft keine klaren Zuständigkeiten. Wenn aber nicht geregelt ist, wer für die Nachverfolgung verantwortlich ist und wer die Behebung bestätigt, droht die Gefahr, dass Mängel formal offen bleiben, auch wenn die Arbeit längst gemacht wurde.
Eine Mängelerfassung ohne Setzung einer Frist ist kein vollständiges Dokument. Die Fristsetzung ist rechtlich die Voraussetzung dafür, dass im Verzugsfall Konsequenzen greifen. Datum, Länge der Frist und verantwortliche Partei gehören deshalb zwingend in jeden Eintrag.
Ohne saubere Verlaufshistorie fehlt kein Audit Trail. Wer hat wann welchen Statuswechsel vorgenommen? Wer hat kommentiert, geprüft, abgenommen? Ohne die Historie ist die Dokumentation im Ernstfall nur begrenzt belastbar.
| Bereich | Schwache Dokumentation | Saubere Dokumentation |
|---|---|---|
| Ort | «Erdgeschoss» | Raum 1.03, Achse B2, Bauteil Decke, Planreferenz |
| Beschreibung | «Decke sieht komisch aus» | Riss in Betondecke, ca. 30 cm, horizontal |
| Foto | ohne Kontext | mit Ortsbezug, Zeitstempel und klarer Zuordnung |
| Zeitpunkt | fehlt oder unklar | Datum und Uhrzeit der Feststellung |
| Zuordnung | kein Gewerk | klare Zuordnung zum verantwortlichen Unternehmen |
| Nachverfolgung | kein Status ersichtlich | Status, Frist und Fortschritt dokumentiert |
Die Tabelle zeigt typische Unterschiede zwischen unzureichender und sauberer Mängeldokumentation.
Gewährleistungsfristen im DACH-Raum: In Deutschland beträgt die Frist bei Bauwerken fünf Jahre nach BGB und vier Jahre nach VOB/B, in Österreich drei Jahre nach ABGB. In der Schweiz gilt seit Januar 2026 eine zwingende Rügefrist von 60 Tagen ab Entdeckung, kürzere vertragliche Fristen sind nicht mehr zulässig. Diese Fristen beginnen jeweils mit der Abnahme. Wer sie nicht im Blick hat, verliert unter Umständen berechtigte Ansprüche, bevor er sie geltend machen kann.
Einen Mangel an sich zu entdecken ist – wie bereits weiter oben beschrieben – selten das eigentliche Problem. Entscheidend ist, was in den ersten Minuten danach passiert. Vieles entscheidet sich direkt vor Ort, denn Mängel, die erst Stunden später aus dem Gedächtnis rekonstruiert werden, sind fehleranfälliger und im Zweifel angreifbarer.
Der Ort ist häufig ein Schwachpunkte bei der Mängelerfassung. Angaben wie «Keller» oder «Südseite» sind kaum verwertbar im Streitfall. Wichtig ist eine Ortsangabe, die eine unbeteiligte Person direkt zum Mangel führt: Gebäude, Geschoss, Raum, Achse, Planreferenz. Je genauer die ist, desto leichter lässt sich die Zuständigkeit zuordnen und desto schwerer wird es für Beteiligte, die Verantwortung abzustreiten.
Formulierungen wie «mangelhaft ausgeführt» oder «nicht normgerecht» sind rechtlich weitestgehend wertlos. Sie sagen nichts darüber aus, was konkret abweicht und von welcher Anforderung. Eine gute Beschreibung hält den beobachtbaren Zustand fest – ohne Wertung und Schuldzuweisung.

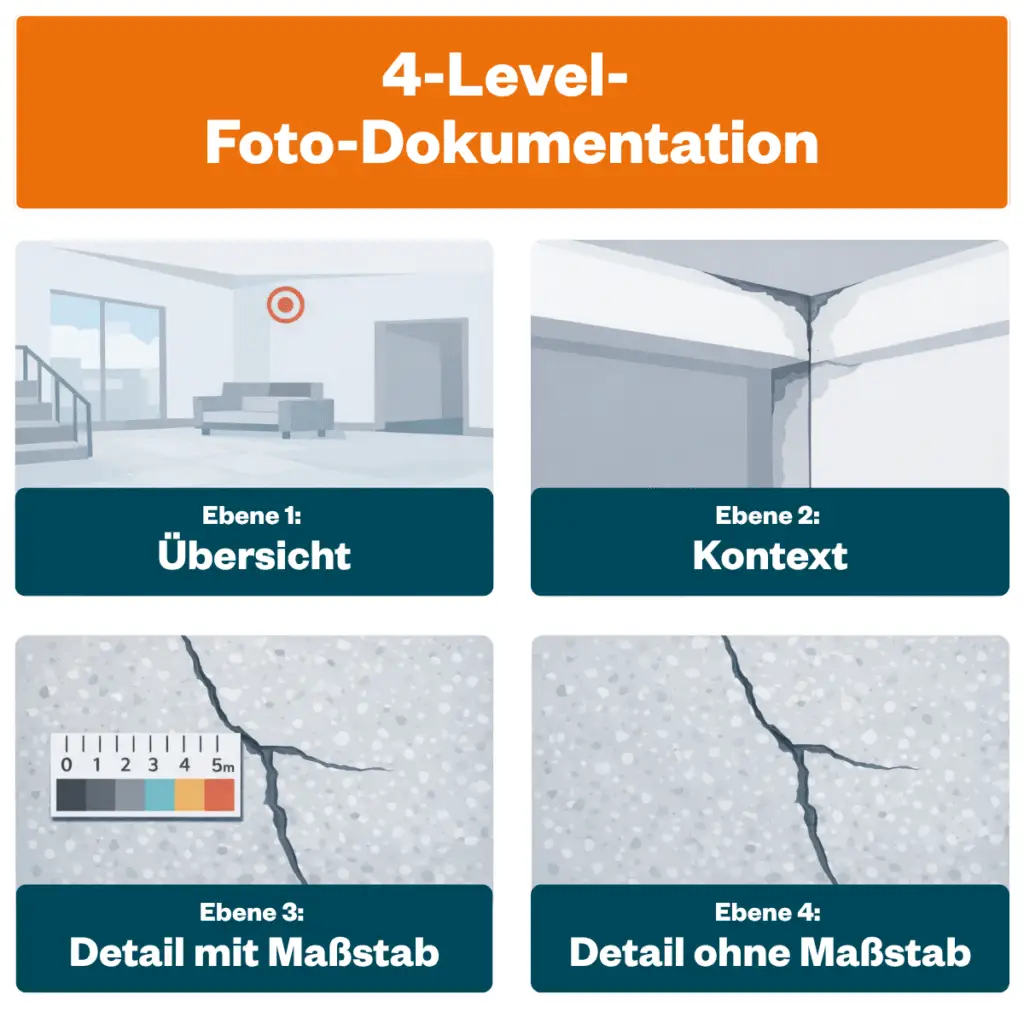

Um als Beweismittel zu taugen, hat hat sich das Vier-Ebenen-Set bewährt: Eine Übersichtsaufnahme, eine Kontextaufnahme, eine Detailaufnahme mit Maßstab, Detailaufnahme ohne Maßstab für Lesbarkeit. Dazu gehören unveränderte Originaldateien, GPS-Verortung und automatischer Zeitstempel.

Wann genau ein Mangel entdeckt und dokumentiert wurde, kann später in der Gewährleistungsphase über Ansprüche entscheiden. Das gilt insbesondere bei verdeckten Mängeln, die erst nach der Abnahme sichtbar werden. Datum und Uhrzeit gehören deshalb zwingend in jeden Eintrag, genau so der Name der Person, die den Mangel festgestellt hat.
Nicht jede Abweichung auf der Baustelle ist ein Mangel. Ereignisse wie Witterungsschäden, Unfälle, unerwartete Bodenbefunde oder Lieferverzögerungen sind keine Mängel im eigentlichen Sinn, müssen aber trotzdem dokumentiert werden, weil sie den Bauablauf beeinflussen und später als Grundlage für Nachträge, Terminanpassungen oder Versicherungsansprüche relevant werden können.
Diese Ereignisse werden deshalb als besondere Vorkommnisse oder besondere Vorfälle erfasst, separat von der Mängelliste, aber mit denselben Anforderungen an Vollständigkeit und Nachvollziehbarkeit: Datum, Beschreibung, beteiligte Parteien, Fotodokumentation.
| Angabe | Warum zwingend |
|---|---|
| Mangel-ID | Eindeutige Referenzierbarkeit in Protokollen, E-Mails, vor Gericht |
| Ort, Raum, Achse, Bauteil | Zuordnung zu Gewerk und verantwortlicher Partei |
| Sachliche Beschreibung | Nachvollziehbarkeit für Unbeteiligte, möglichst ohne Interpretationsspielräume |
| Fotodokumentation mit Kontext | Beweiswert nur mit Zeitstempel, Ort und Übersichtsebene |
| Zeitpunkt der Feststellung | Relevant für Gewährleistungsfristen und Beweisführung |
| Gewerk und ausführendes Unternehmen | Voraussetzung für Verantwortungszuweisung |
| Verantwortliche Person, namentlich | Zuständigkeit muss klar benannt, nicht nur dem Unternehmen zugewiesen sein |
| Frist zur Mängelbeseitigung | Rechtliche Voraussetzung für Konsequenzen im Verzugsfall |
| Status und Verlaufshistorie | Audit Trail, Rekonstruierbarkeit von Entscheidungen |
| Bestätigung der geprüften Behebung | Formaler Abschluss des Mangels |
Diese Übersicht zeigt die zentralen Angaben, die in jeder Mängelerfassung enthalten sein müssen.
Das passiert nicht durch Böswilligkeit. Es passiert, weil niemand explizit für die Nachverfolgung zuständig ist. Auf Projekten, wo die Bauleitung das nebenbei koordiniert, fällt das selten sofort auf. Es fällt dann bei der Abnahme auf, wenn eine lange Liste unerledigter Positionen vorliegt und niemand mehr genau weiss, was wann eskaliert wurde und warum nicht.
Offene Mängel brauchen aktives Management: regelmässige Statusprüfung, definierte Eskalationsregeln bei überfälligen Fristen und klare Verantwortlichkeiten für die Nachverfolgung. Wer nicht nachfragt, bekommt oft keine Rückmeldung, das gilt besonders bei Nachunternehmern, die selten von sich aus melden, wenn eine Arbeit abgeschlossen ist.
Ein Mangel ist dann erledigt, wenn die Behebung von einer dafür zuständigen Person geprüft und das Ergebnis schriftlich dokumentiert wurde. Nicht früher. Diese Prüfung wird auf vielen Projekten übersprungen, weil der Druck hoch ist und der Mangel auf dem Papier bereits als behoben gilt. Spätestens in der Gewährleistungsphase, wenn das Projektteam längst neu disponiert ist, entscheidet genau diese Lücke darüber, ob Ansprüche noch durchgesetzt werden können.
Papierprotokolle gehen verloren, Excel-Listen haben weder automatische Verlaufshistorie noch Fristenerinnerungen. Und mobil auf der Baustelle bedienen lassen sie sich kaum. Das sind Probleme, die in jedem mittleren Projekt früher oder später sichtbar werden. Wer hundert offene Mängel gleichzeitig verwalten muss, kommt mit analogen Methoden sehr schnell an strukturelle Grenzen. Genau hier setzen digitale Lösungen an, die nicht nur die Erfassung, sondern den gesamten Mängelprozess abbilden.
Mobile Erfassung mit Offline-Fähigkeit ist zentral. Viele Baustellen haben keine zuverlässige Netzabdeckung. Daten, die erst bei der nächsten Verbindung synchronisiert werden, sind besser als Daten, die gar nicht erfasst werden. Eine klare Statuslogik mit definierten Übergängen und Verantwortlichkeiten verhindert, dass das System zur reinen Ablage wird. Ein lückenloser Audit Trail, wo jeder Statuswechsel mit Zeitstempel und Nutzerkennung protokolliert, ist die Grundlage für Beweisfähigkeit. Automatische Erinnerungen entlasten die Projektleitung und reduzieren blinde Flecken. Und wer Mängeltrends über Gewerke oder Projektphasen hinweg auswerten kann, gewinnt Steuerungsinformationen, die mit manuellen Methoden kaum erreichbar sind.
Kein Tool löst einfach so Prozessprobleme. Wer Zuständigkeiten nicht geregelt und Statuslogik nicht definiert hat, produziert mit digitaler Unterstützung nur schneller Unordnung. Deshalb ist wichtig: zuerst den Prozess klären, dann das passende Werkzeug wählen. Warum sich viele Prozesse im Bau aktuell verändern, zeigen wir im Artikel zur Digitalisierung im Bauwesen.
Baumängel gibt es in jedem Projekt. Das ist die Realität in Bauvorhaben mit vielen Gewerken, engen Zeitplänen und wechselnden Bedingungen. Den Unterschied macht, ob der Prozess danach funktioniert: vollständige Mängelerfassung, klare Zuständigkeiten, konsequente Nachverfolgung und eine Mängeldokumentation, die im Ernstfall standhält. Die muss strukturell verankert sein, bevor das erste Problem auftaucht.
Für Architekten und Bauleiter kommt hierbei eine besondere Dimension hinzu. Sie sind nicht nur rein fachliche Instanz, sondern auch Koordinations- und Nachweisverantwortliche, die bis in die Gewährleistungszeit hinein für die Qualität ihrer Dokumentation haften. Spätestens wenn das Projekt abgerechnet ist und das Team längst neu in anderen Projekten arbeitet, entscheidet die Qualität der einstigen Aufzeichnungen darüber, ob Ansprüche noch durchgesetzt oder abgewehrt werden können.
Somit ist klar: Wer heute klare Prozesse, eindeutige Zuständigkeiten und eine auditfähige Mängeldokumentation etabliert hat, profitiert nicht nur im aktuellen Projekt. Er baut eine Arbeitsweise auf, die in Zukunft bei jedem weiteren Projekt spürbar weniger Aufwand ergibt und mehr Sicherheit gibt. Wie ein Mängelmanagement aufgesetzt wird, welche Rollen dabei eine Schlüsselrolle spielen und was bei der Abnahme konkret zu beachten ist, beschreibt unser Hauptartikel zum Mängelmanagement im Bau ausführlicher.
Vor der Abnahme liegt die Beweislast beim Auftragnehmer. Er muss nachweisen, dass seine Leistung vertragsgemäss erbracht wurde. Nach der Abnahme muss der Auftraggeber beweisen, dass ein Mangel vorliegt und wer dafür verantwortlich ist.
In Deutschland gilt nach BGB die Gewährleistungsfrist von fünf Jahren für Bauwerke, nach VOB/B sind es vier Jahre. In Österreich beträgt die Frist drei Jahre nach ABGB. In der Schweiz gilt seit Januar 2026 eine zwingende Rügefrist von 60 Tagen ab Entdeckung des Mangels. Kürzere vertragliche Fristen sind nicht mehr zulässig. Wichtig: Diese Fristen beginnen jeweils mit der Abnahme.
In Deutschland gibt es das selbständige Beweisverfahren. Das ist ein prozessuales Instrument, mit dem ein Mangel gerichtlich gesichert werden kann, bevor eine Klage eingereicht wird. Das ist beispielsweise relevant, wenn eine Sofortsanierung nötig ist und der Mangel dadurch später nicht mehr in seinem ursprünglichen Zustand dokumentierbar wäre. Dabei wird ein Sachverständiger beauftragt, den Befund festzuhalten, bevor er sich verändert. In der Schweiz gibt es dafür das Instrument der vorsorglichen Beweisführung.
Nach VOB/B kann der Auftraggeber bei nicht behobenen Mängeln den doppelten Betrag einbehalten, welche Mängelbeseitigung gekostet hätte. Das bedeutet: Werden die Kosten für die Behebung auf 5.000 Euro geschätzt, darf der Auftraggeber bis zu 10.000 Euro zurückbehalten. Dafür muss der Mangel nachweislich gerügt und eine entsprechende Frist zur Nachbesserung gesetzt worden sein.
